Aynı Hattın Dört Kurulumu: Saatte 53 Parçadan 161'e
Bir yatırım kararının en zor kısmı, alternatifi denemenin imkânsız olması. Simülasyonda değil: aynı hattı dört kurulumla çalıştırdık, dördü de farklı bir sayı söyledi.
Bir yatırım kararının en zor kısmı, alternatifi denemenin imkânsız olması. Hattı kurup “bir de şöyle deneyelim” diyemezsiniz; çelik kesildikten sonra her değişiklik para ve duruş demektir.
Simülasyonda ise deneyebilirsiniz. Aynı üretim hattını dört farklı kurulumla modelledik ve her birini aynı koşullarda çalıştırdık. Model aynı: hammadde rafları, işleme hücreleri, montaj istasyonları ve sevkiyat konveyörü. Değişen tek şey, işin insanlar, robotlar ve taşıma sistemleri arasında nasıl bölündüğü.
Dört kurulum, dört ölçülmüş sonuç. Sayılar tahmin değil; her biri simülasyonun kendi vardiya koşusundan okundu.
Kurulum 1: Sekiz operatörlü manuel hat

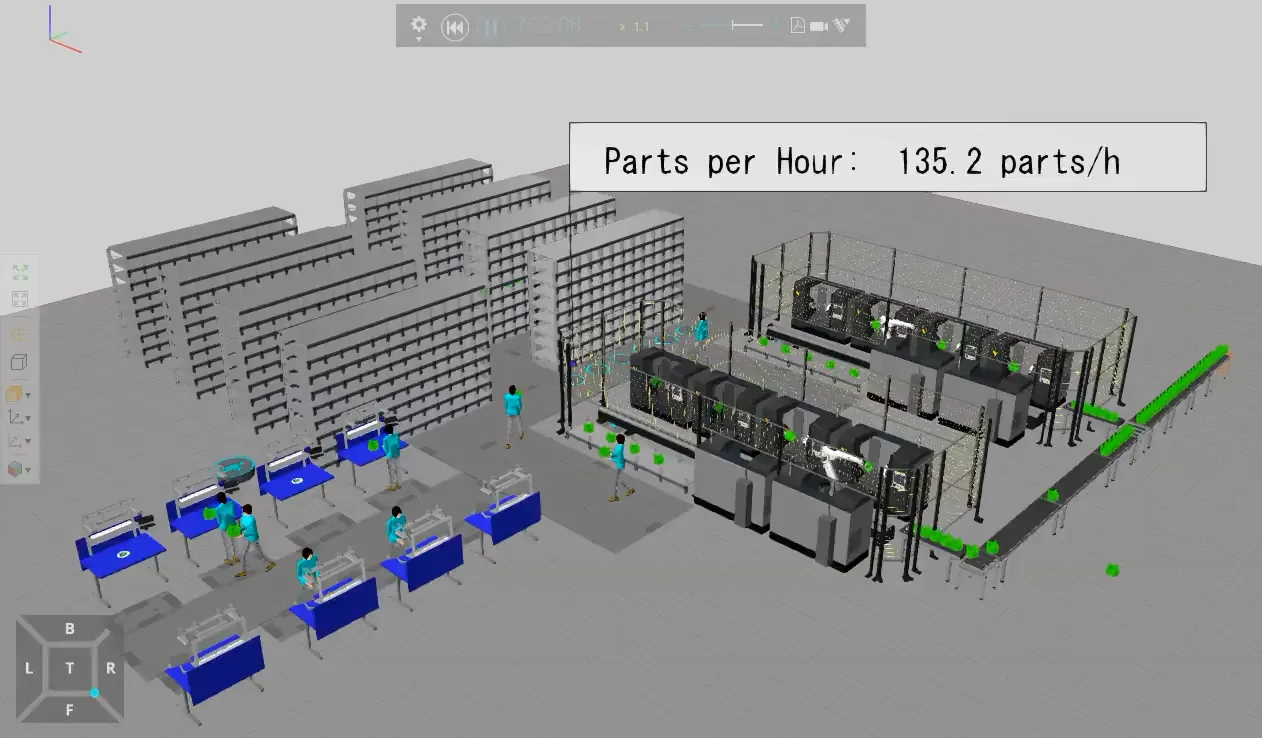

Başlangıç noktası: montaj tamamen manuel, sekiz operatör kendi masasında çalışıyor, malzeme elle taşınıyor.
Sonuç: 135,2 parça/saat. Bu, hattın referans değeri. Kadro geniş olduğu için istasyonlar nadiren boş kalıyor; ama çıktının önemli bir maliyeti var ve operatörlerin zamanının bir bölümü üretime değil taşımaya ve yürümeye gidiyor.
Kurulum 2: İki operatör, sosyal mesafe düzeni

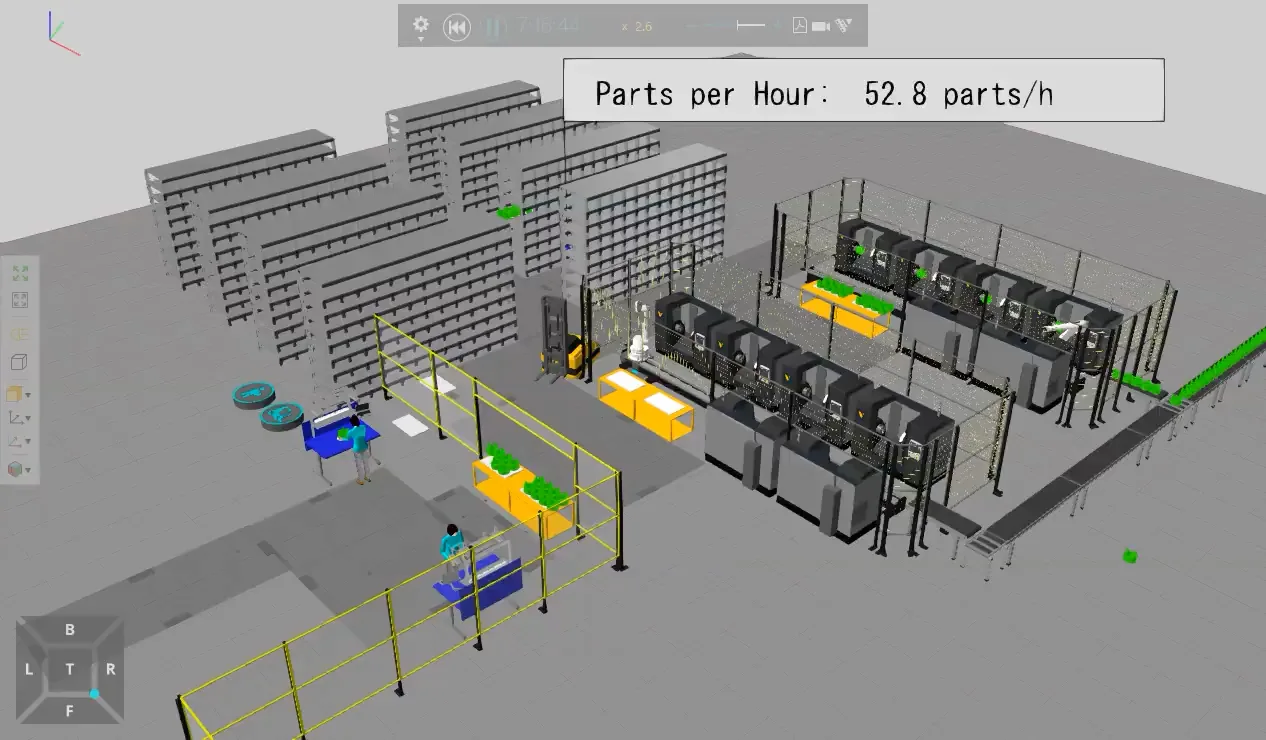

Pandemi döneminin gerçek sorusu: kadroyu sekizden ikiye düşürüp operatörleri birbirinden ayırırsanız hat ne üretir?
Sonuç: 52,8 parça/saat. Çıktı yüzde 61 düştü; ama dikkat edin, kadro yüzde 75 küçüldü. Kişi başına üretkenlik aslında arttı. Sorun şu ki iki kişi aynı anda her yerde olamıyor: istasyonlar operatör bekliyor, makineler boşta kalıyor.
Kurulum 3: İki operatör, iki kobot

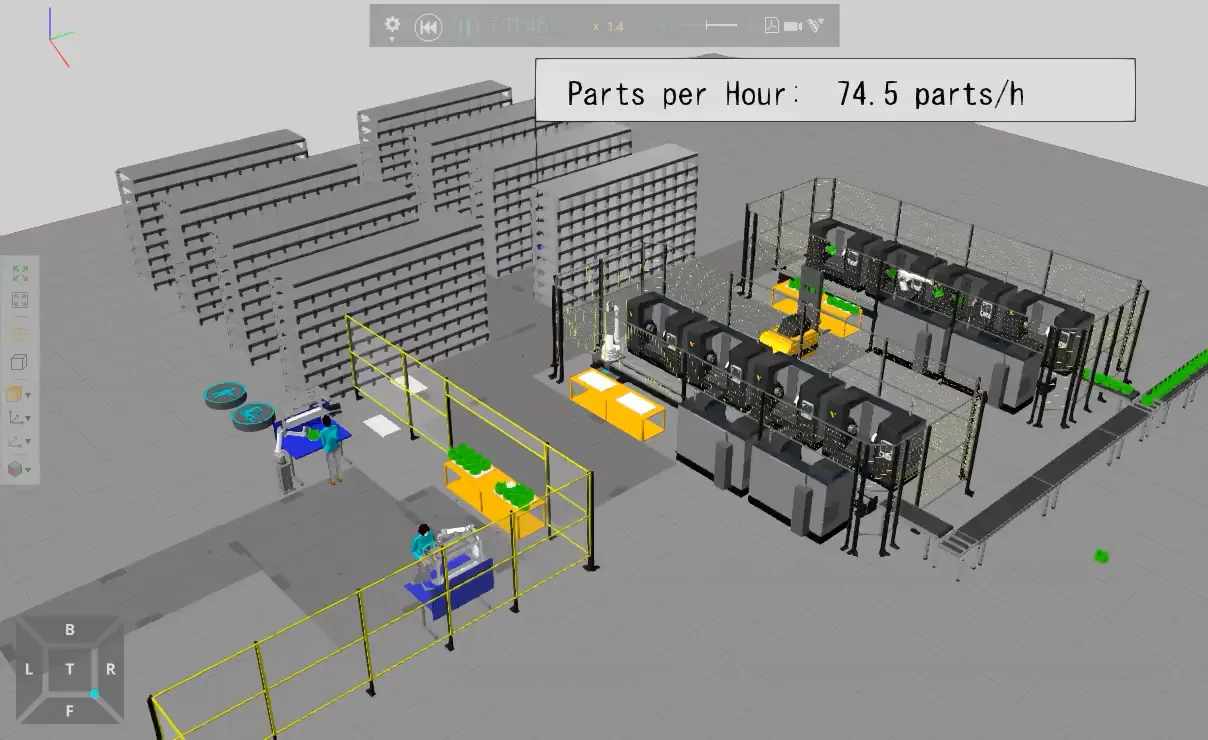

Aynı iki kişilik kadroya iki işbirlikçi robot ekledik. Kobotlar montajın tekrarlı kısmını alıyor, operatörler beslemeye ve kontrole odaklanıyor.
Sonuç: 74,5 parça/saat. İki operatörlü düzene göre yüzde 41 artış, kadroyu büyütmeden. Kobot yatırımının geri ödeme hesabı artık bir varsayım değil: saatte 21,7 parçalık fark, parça başına kâr ile çarpılıp yatırım tutarına bölünebilir.
Kurulum 4: AGV’li yerleşim, altı operatör

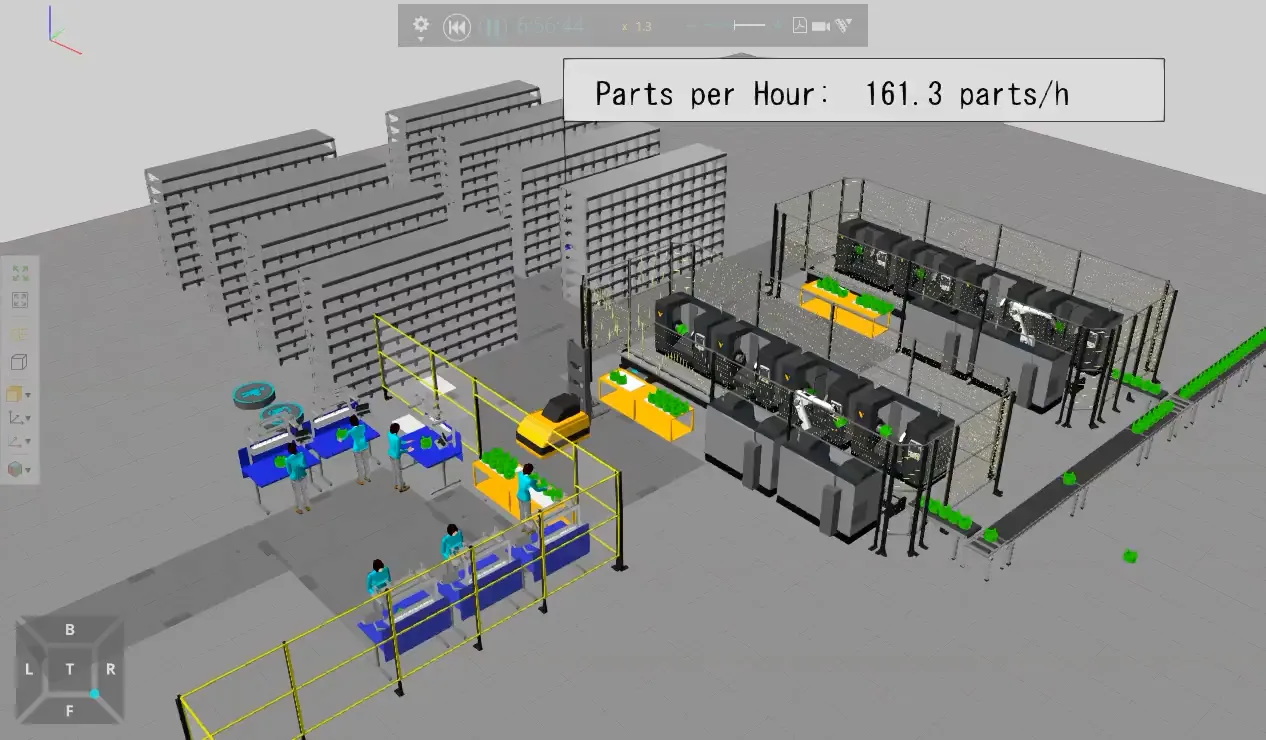

Son kurulumda taşımayı insanlardan tamamen aldık: malzemeyi bir AGV taşıyor, altı operatör yalnızca değer üreten işte.
Sonuç: 161,3 parça/saat. Sekiz kişilik referans düzenden iki kişi az kadroyla yüzde 19 daha fazla çıktı. Kazancın kaynağı belli: yürüme ve elle taşıma ortadan kalkınca istasyonların besleme beklediği süreler eridi.
Tablonun söylediği
| Kurulum | Operatör | Çıktı (parça/saat) | Referansa göre |
|---|---|---|---|
| Manuel hat | 8 | 135,2 | referans |
| Sosyal mesafe | 2 | 52,8 | %61 düşüş |
| Kobot destekli | 2 | 74,5 | %45 düşüş |
| AGV’li yerleşim | 6 | 161,3 | %19 artış |
Bu tablodan çıkan asıl ders sayıların kendisi değil. Aynı hat, aynı ürün, aynı makineler; yalnızca işin bölüşümü değişti ve çıktı üçe katlanabilen bir aralıkta gezindi. Hangi kurulumun “doğru” olduğu ise hatta değil, sorunuza bağlı: kadro kısıtınız mı var, kapasite hedefi mi kovalıyorsunuz, yatırım bütçesi mi savunuyorsunuz?
Bir uyarı da ekleyelim: bu sayılar bu modelin sayıları. Sizin hattınızda kobot farklı, AGV farklı sonuç verir; çevrim süreleriniz, ürün karmanız ve yerleşiminiz belirleyicidir. Genel oranlara güvenmek yerine kendi hattınızı simüle etmek tam da bu yüzden gerekli.
Kendi hattınız için
Bu çalışmadaki gibi soruları artık iki şekilde cevaplıyoruz. Visual Components ile detaylı mühendislik çalışmaları yapıyor, ONO SIM ile hattınızı kurup vardiyayı çalıştırıp sonucu parça başına maliyet ve geri ödeme süresiyle raporluyoruz. Simülasyonu biz kuruyoruz, siz sonuçlarla karar veriyorsunuz; ayrıntısı mühendislik danışmanlığı sayfasında.
Aklınızdaki soruyu iletişim sayfasından yazın; hangi kurulumların denenmeye değer olduğunu birlikte netleştirelim.
